Завершився період зупинки котельні, яка надає послуги для району ЛПЗ та району вулиці Львівської, у зв'язку з виконанням профілактичних ремонтних робіт у міжопалювальний період.
Тривала зупинка – з 13 травня до 15 червня включно – була зумовлена встановленням установки конденсації димових газів для біопаливної котельні. Нині монтажні роботи на об'єкті завершено, а установка готова до проведення пусконалагоджувальних робіт, що надалі не впливатиме на надання споживачам послуги з постачання гарячої води.
На теплових мережах виконано гідравлічні випробування, у результаті яких виявлено 2 витоки, які своєчасно ліквідовано. Окрім того, під час заповнення мереж виявлено витік на мережах гарячого водопостачання на вводі в житловий будинок на вул. Шота Руставелі, 13а, де наразі ведуться роботи. Тому подачу гарячої води поки не відновлено для споживачів цього будинку.
Ремонтні роботи проводилися і на під'єднаних до котельні центральних теплових пунктах. На двох ЦТП роботи повністю завершено, а їх відновлення сьогодні дозволило завершити налагодження автоматики. На одному ЦТП – що на бульварі Івана Газюка, 8 – роботи досі тривають, тому постачання гарячої води для споживачів цього теплопункту поки не відновлено.
Ліквідацію витоку на вул. Шота Руставелі, 13а, а також реконструкцію обладнання ЦТП на бульварі Івана Газюка, 8 буде виконано впродовж цього тижня.
Як і в попередні роки, ДКП «Луцьктепло» робить усе для надійної роботи системи централізованого опалення. Для цього в міжопалювальний період проводяться як роботи з ліквідації витоків, виявлених у результаті гідравлічних випробувань теплових мереж, так і заміна найбільш зношених ділянок – труб, що відслужили свій термін, на нові попередньо ізольовані.
Вже завершено заміну аварійних трубопроводів на вул. Зоряній, 1 та вул. Корольова, 7.
На вул. Зоряній капітально відремонтовано ділянку теплової мережі протяжністю 25 м (у двотрубному обчисленні) діаметром 65 мм – від теплової камери до теплового вводу будинку. При заміні використано попередньо ізольовані гнучкі трубопроводи.

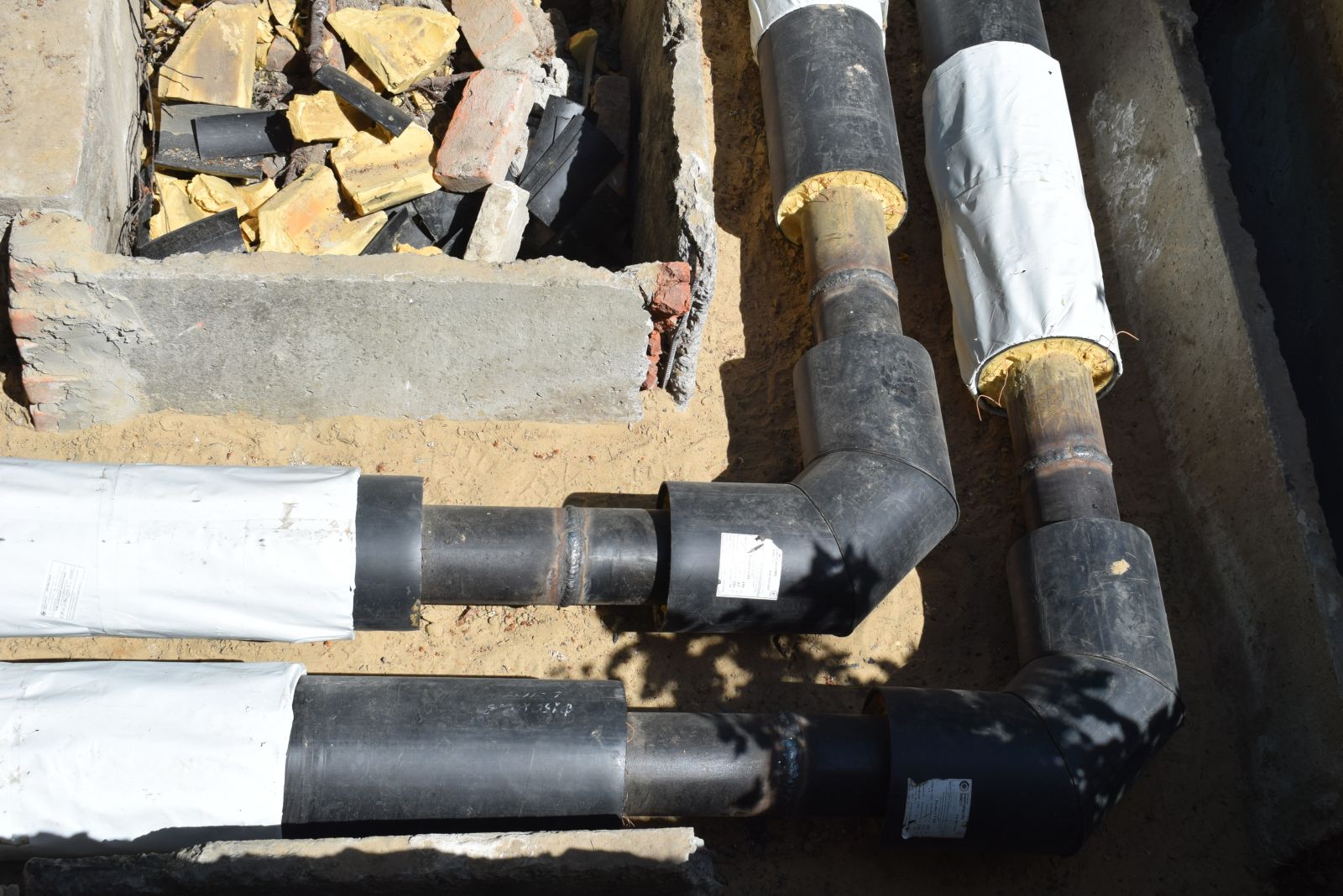

На вул. Корольова, 7 виконано заміну зношених трубопроводів діаметром 150 мм на нові попередньо ізольовані труби; протяжність теплової мережі становить 64 м (у двотрубному обчисленні). При цьому також виконано реконструкцію обладнання теплових камер.
.jpg)

Присипка попередньоізольованих гнучких трубопроводів теплової мережі на вул. Зоряній, 1

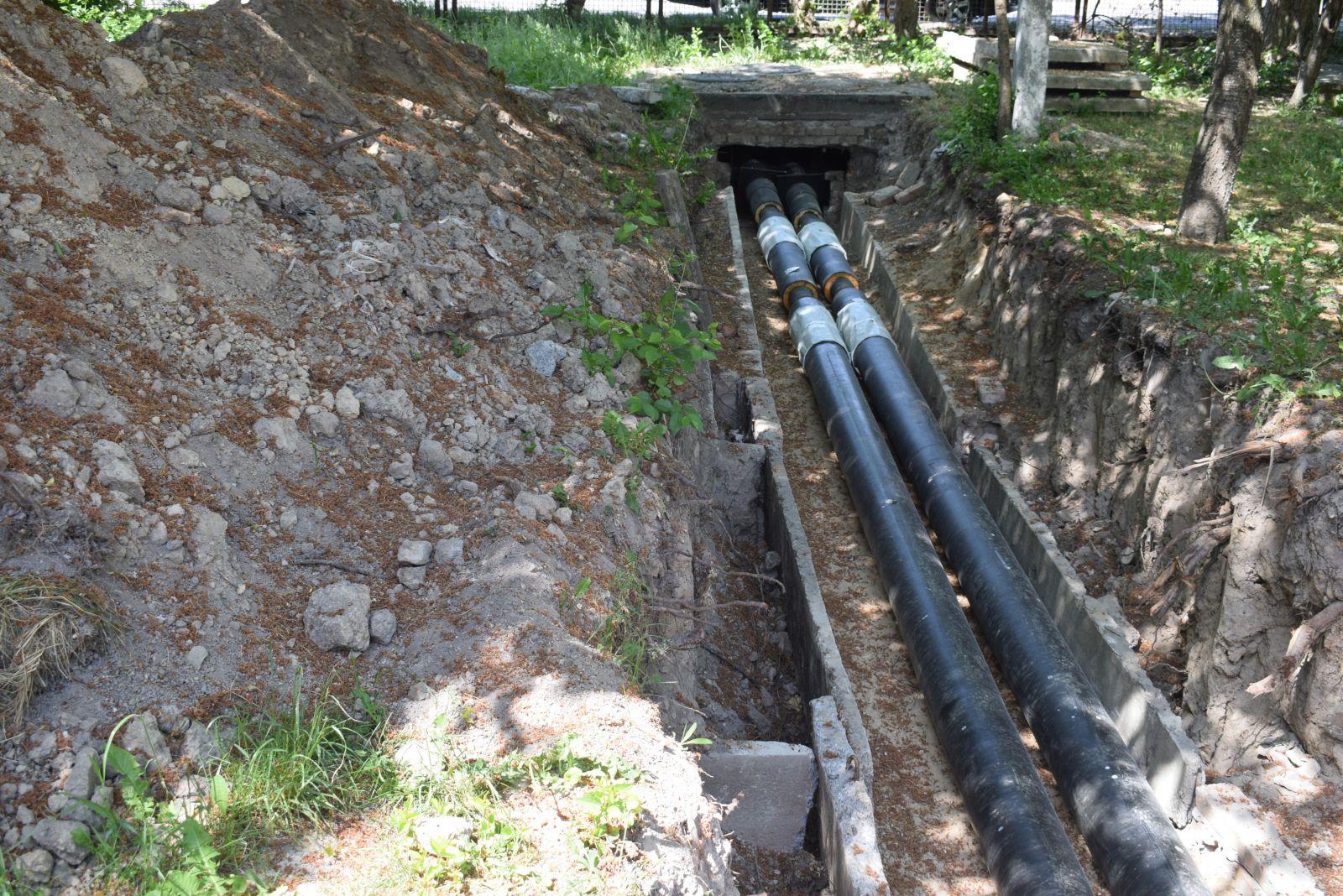

Теплова мережа на вул. Корольова, 7
Із завершенням опалювального періоду на теплових мережах ліквідовано чимало витоків, зокрема:
Роботи з підготовки теплового господарства міста до роботи в осінньо-зимовий період тривають.
